  项目计划与跟踪 建立精细考核体系

  天津赛象科技股份有限公司  信息部经理 曹炜

  赛象科技是一个典型的装备制造企业,成型机是主要产品,它的特点就是产品结构复杂、生产周期长,一个产品的BOM展开之后会达到十几层。例如,赛象的巨胎成型机零部件会达到两万个零部件,它的特点就是计划编制的工作量非常大,项目进度的跟踪和把握也是有很大的难度。


  赛象科技管理特点

  赛象一个销售订单金额可达数千万甚至上亿元,一个订单对应多个项目(一个项目对应一台大型设备或生产线),一个项目可以分解成多个子任务(一个子任务对应一个大的部套),一个子任务可以派生出多个生产计划、采购计划、外协计划、总装计划等。生产组织与管理难度非常大!

  那么,如何实现前端CAD和后端ERP的完美结合,实现设计和制造的一体化?赛象以PDM为基础,通过PDM将设计数据进行管理,然后将PDM和BOM的数据以及料品数据等等信息导入到ERP系统,作为计划依据。目前,赛象所有产品的模块很多,但是我们一起规划、分布实施,一步一步最终实现了整个财务、业务一体化。

  目前,赛象把企业所有的业务活动都纳入到信息系统进行管理,包括研发的数据、销售的数据、生产的数据、库存的数据等,其中应该说是管理难度最大的就是工序信息。众所周知,车间管理是ERP管理的难点,管理的难度比较大。2013年年初,赛象车间管理模块上线,实现了工序的派工和完工,实现了工序跟踪和工序进度管理,与此同时,各种项目和任务的进度也通过系统进行实时反馈。

  赛象在上信息系统前,综合计划部的项目经理,每周都开碰头会,看现场的实际情况,然后通过EXCEL的统计进行汇总。简言之,他们当时的状态其实就是大家“对一对瞎话”,你说来了,他说没来,你说到了,他说在途了,反正谁也说不清楚怎么回事,现在大家都依据系统来说话。在追踪项目进度的时候都依据ERP或者是PDM,大家一目了然,我们只认系统不认你的一些承诺。同时,赛象通过这个三年的ERP信息化建设,开始推行精细化的绩效考核,其中有80%的数据来自于信息系统,就是PDM、ERP等各个系统,对赛象的绩效考核起到了很大的支撑作用。

  赛象科技信息化效果----让数据说话

  每天,赛象庞大的数据量在信息系统中进行运行,前年统计是206万条,现在已经变化为210万条。那么从项目立项到任务分解是如何实现?

  赛象项目计划整体的流程是:首先,建立销售合同,由赛象销售部门签订销售合同,然后由综合计划部在PDM中进行项目立项,同时在ERP当中立项,立项之后赛象的总设计师就会在PDM里建立设计任务,设计任务完成之后会通过接口从PDM导入ERP,这时候综合计划部再建立子任务就是生产任务,下达生产任务,赛象的生产任务跟设计任务是一一对应的,也就是说因为产品非常庞大,它需要边设计边生产,不可能一次把整个产品研发出来,所以说这个任务分解也是赛象非常重要的一个环节。所有需求的来源都来自于任务,那么有了任务之后再进行ERP运算,生成采购计划、零件计划、委外计划,最后通过零件计划再生成工序的计划,是这样一套流程。

  设计之后是BOM结构,然后再由工艺部门生成工艺路线,最后由赛象综合计划部进行任务分解,然后进行PRP运算,赛象是PRP和MRP混合结算,我们还有一些安全库存等等,包括一些原材料,保准件,都是在项目里运算,走普通的MRP运算,然后释放计划订单生成生产订单,再由赛象各事业部生成自己的工段的派工单,再派工到机台,同时还有采购计划、采购订单、委外订单等等,这是一个整体的计划下单流程。

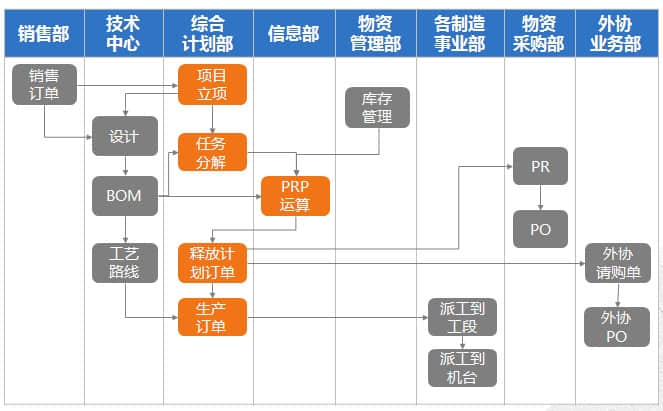

  赛象从项目立项到任务分解-计划下达处理流程

  其实,关键特点就是赛象的项目管理特点: 边设计,边生产。它的核心就是以任务为核心。ERP是用友 U9,PDM是用友PLM,整体是由销售订单的技术协议作为主导,进行研发设计,然后设计完一个部套就会进入到ERP进行任务分解,再进行运算,我们的生产组织是以部套为核心,是一个部套一个部套生产,最后完工入库。


  借助用友U9 ERP系统,构建赛象分层计划体系

  赛象综合计划部借助U9系统进行项目的跟踪,包括生产订单的执行情况、采购订单、委外订单、车间派工完工入库等,所有订单都通过ERP系统进行跟踪。

  以赛象综合计划部项目经理李宝龙为例,他主要是负责计划的追踪,不但要反馈计划的执行情况,还要对这些计划进行实时跟踪与督促。他自己总结:“不用整天跑现场,坐在办公室里就可以把整个项目的整体都掌握了”。

  李宝龙是赛象综合计划部非常优秀的员工,因为对于信息系统来讲,项目和任务是它的核心。如果项目或者任务建错了,那后面就没有办法弥补了。简单来说,在U9当中利用不同的单据状态可以反应出来不同的生产现状,就用U9这么一个功能可以掌握整个生产的进度。

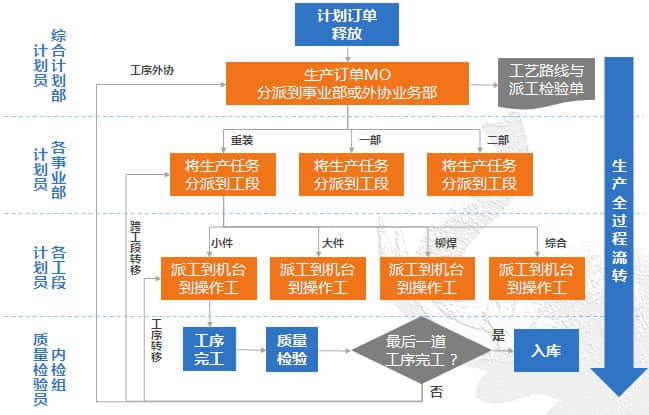

  赛象借助用友U9 ERP系统,构建了分层计划体系。下图是三层计划分解示意图。首先是计划订单的释放,就是MRP运行计算完成之后,由赛象综合计划部人员进行计划订单的释放,他要核对一下图纸,按照图纸进行计划订单的释放,然后生成生产订单,同时会把生产订单分配到各个事业部和外协业务部。当然了,这块除了订单之外还会把加工路线单,综合计划部把图纸和加工路线单一起发送到事业部。到了赛象事业部,它会将生产任务分配到各工段,然后由工段再派工到机台,派工到操作者,这是三层的计划体系。

  借助U9 ERP系统,构建赛象分层计划体系

  那么,工序加工完成之后会进行工序的报工,由赛象质检部门进行工序的完工,在系统当中做工序的完工处理。如果是最后一道工序就会生成一个入库单,这时候有传送人员用入库单和零件一起入到零件库。如果不是最后一道序,它会继续回到上面的流程进行加工;如果说是有跨工段的工序的转移,这个图纸要回到重装事业部,由重装事业部再进行工段的划分,整个就是三层的计划体系。如果是跨工段的情况,要再回到重装办公室进行分解。同样的,如果说这个工序由于设备产生故障了,或者能力不足需要工序外协了,同样也要把这个图纸返回到综合计划部,由综合计划部统一下达工序的委外计划,这是整个计划的全过程,是整个计划的流程。

  综合计划部是如何下达生产计划?综合计划部是赛象的核心部门,是整个的生产调度中心,所有的计划都由综合计划部统一管控,赛象的产值从五个亿升值到7.8个亿,将近30%的增幅,但是人员减少了四个,就说明了一个很重要的问题,因为它有一个好的工具在帮助提升管理效率。首先进行MRP的运算,运算完成之后根据图纸查找计划订单。要是一张图一张图的查就很慢了,赛象综合计划部大概统计了一下,每个月要下达三万多张图。所有的依据完全就是任务,只要把任务输进去的话很快就能把BOM图纸检索出来,核对起来也非常方便,核对准确之后就释放。这个在释放之前它会批量的修改一些信息,这些信息包括这个订单的完成的日期、备注信息,假如说一些加急件的描述会进行维护,包括入库的地点等,维护完成之后下达生成真正的生产订单,根据产能再生成委外订单,同时还有计划人员生成采购订单,这可以投放到不同的业务部门,就是说所有的计划都由综合计划部下达,计划的下达、分解、追踪都由一个部门来统一管理。

  U9 ERP轻松掌握,工作效率事半功倍

  赛象综合计划部有一位女同志刘工,她今年58岁了,虽然是岁数很大的女同志,通过培训她也能够很熟练的操作U9系统,能把她的业务在系统里面跑得非常的熟练,她现在一个人下达整个加工和委外计划。

  之前,刘工只会操作一些office,没有用过ERP的产品和系统。通过系统培训与个人努力,她能把U9操作得非常熟练,业务提升了很大的效率。以前刘姐这块工作是三个人负责,还有两个同事,通过上了这个系统之后现在另外两个同志做其他的工作去了,这块就刘大姐一个人做,所以对她的整个计划下达的效率提升了很多,她一个人一个月下一万张图纸。

  接下来,再看一下图纸到达事业部之后怎么下达工段和工序的计划分解?生产订单由综合计划部下达给各个事业部。先说加工的生产计划,这是最为复杂的。这个生产订单下达到重装事业部,由事业部计划员进行分配任务,这个分配任务是分配工段的加工任务,就是各工段的派工生产的任务,他会把图纸分到各个工段。赛象现在已经有五个工段,下料,大件,小件几个工段,是由赛象重装事业部计划员范姐进行工段划分。她划分之后,还会在ERP中留有痕迹。也就是说,这个图纸分到哪个工段了,流转到哪个工段了,她都会在系统当中进行记录,这样的话她可以随时掌握这个生产订单在工段的生产加工情况,她是管工段的她不管工序,具体加工到哪道序了她不负责,她是进行工段的派工生产。同样的,全部加工完成之后是否工段完工,如果完工了就转到下一个工段,如果全部完工了就入库。范姐的年龄比刘大姐没小多少,其实说实话,在赛象有很多这样的50岁左右的同志起了很关键的作用,为什么呢?因为她们对企业非常了解,经验更丰富一些,通过系统培训,她把经验跟信息系统进行结合,创造了更大价值。

  按照业务流程往下说,工段计划员如何借助U9将任务快速派工到机台?赛象的工段进行班组、人员和设备派工,由工段的计划转到真正的工序的计划,每一个工序有相当于工段调度人员,他会根据综合计划部给他的图纸,再根据加工路线单分配到每一个机台设备的派工,最终的工人是从他的手里得到派生单进行加工。

  对于车间管理来说,它的重点在于再制品的流转,工序的流转和再制品的流转。赛象重装事业部当时做了一套小的系统,它一直在用,这个东西就是完全是由自己开发的,非常好用。赛象上车间管理之后,我们没有强制的把这个小系统砍掉。我这样跟他们厂长沟通了,我说你们那个也用着,我这个也跑着,我相信有一天你肯定把这个东西不用了,我们不会强制你。然后我们后面给他做了很多的报表,你的工段的能力、你的生产订单的状态、你的工序的流转,你原来那套系统肯定是出不来的,我这句话说完了之后我也忘了,但是到了重装之后他那套系统早就不用了。有人认为车间管理是非常复杂的模块,但是如果说我们做认真的调研,结合我们企业的实际情况,再跟U9很好的结合,我相信车间管理上线也不是非常难的事情。

  工段任务分派与完工反馈处理流程?工段派工,工段计划进行条码扫描,工序完成,如果工序完成了由质检部进行检验,检验完成之后做一个工序完工的申报,这是由质检人员来做的。然后如果是最后一道工序完工会形成一个完工报告,打印入库单入库,如果不是最后一道工序再返回继续加工,这是整个一个工序的派工完工的流程。

  下面介绍一下工序完工的过程,赛象所有的工序完工都是由质检人员进行操作。同样的,也是利用一张加工路线单在里面扫描条码进行完工,质检人员主要的工作还是检验零件,所以说,我们的目的为什么要通过条码系统呢?就是不想给员工太大的工作量,员工很轻松就把这个事情做了,不需要再配备专门的录入人员维护数据,我们的检验人员自己录入,这样有两个好处:第一个好处是及时;第二个好处是系统当中能记录下来是哪个人、什么时间验的这个活儿,等于是把质检的一部分信息也放到系统当中去了,而且没有带来太大的工作量。

  在供应链当中,怎么利用U9系统实现快速的收货、检验、入??流程?赛象现在的加工件有将近60%以上都是委外的,所以外协这块的业务量非常大,检验的压力也很大。上U9 ERP系统以前供应商到货之后堆积了很多的零件不能及时的检验,检验完成之后没有系统。如今,赛象的外检区几乎没有零件的堆放,它利用条码和U9结合之后效率提升了很大。

  赛象外检流程如下:检验员拿图纸进行U9状态的维护,效率也是非常高。这样的话不需要单独再设立一个人进行单据的录入,就是说谁验的活儿谁去提交数据。检验的信息也留在收货单上,便于追溯。这样能查到这个零件是谁检验的,是什么时候检验的,这相当于是一个质量追溯的依据。

  基于信息系统的精细化绩效考核体系

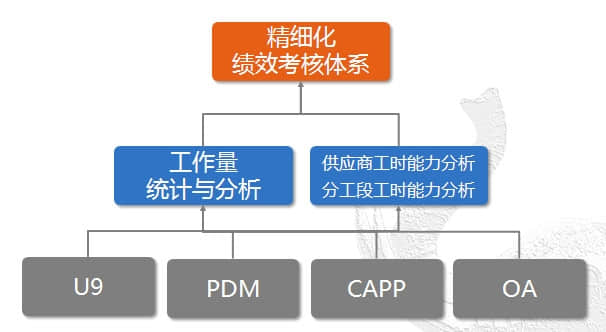

  赛象有一个CAPP系统,它的这个材料定额和工时定额都是通过CAPP传到ERP系统,它也起到一个非常重要的作用。CAPP是如何把数据传到U9系统?赛象信息化部有专人负责CAPP和U9数据的传递。同样,有了这个系统之后,赛象的绩效考核体系从2013年建立起来了,它的工作量绩效统计有80%来自于各个的系统,包括OA、U9、PDM、CAPP等。


  最后,用柳传志的一句话结束演讲,“有5%的希望,就要付出100%的努力 !”

  谢谢!
